攻堅克難推進項目建設——發電廠道路改造工程路基橋梁同步施工
發布時間:2017-06-05 來源:
高淳區生活垃圾焚燒發電廠道路改造工程為發電廠配套工程,改造后道路為進入發電廠主要道路,重要性可見一斑,此項目由第一工程處與第三工程處對項目內的路基與橋梁分別施工。
進入6月,項目內所有分部分項工程即將進入收尾階段,同時也是交叉施工最多的階段。在橋梁施工現場,由于現場土方量巨大,場地地勢起伏大、高差大,給路基土方外運以及橋梁施工增加了很大的難度。路基與橋梁的現場施工人員每天現場協調,將各自需完成工作內容定施工起始時間,定持續時間,在互不影響的前提下將項目向前共同推進。

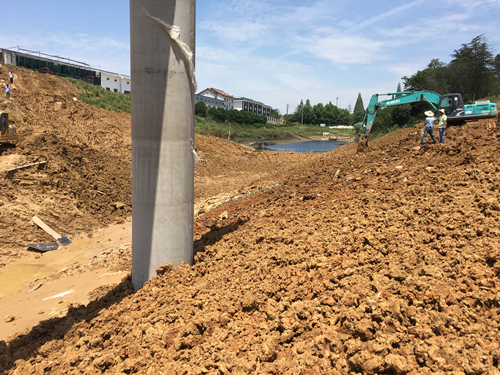

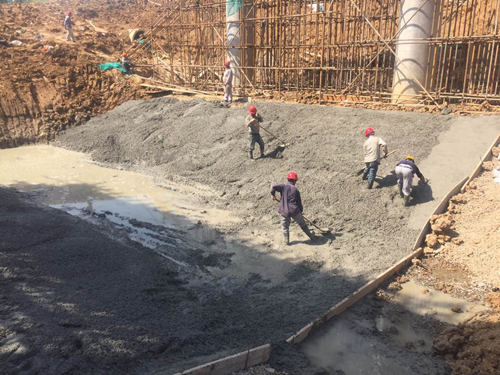

在橋梁水中墩臺帽及河底鋪砌施工的同時,路基河道內挖土施工也在有序推進,兩部門所有參建人員克服土質不好、上下游水位不定、陰雨和炎熱天氣影響等困難,攻堅克難搶進度,在橋梁施工隊將水中墩臺帽及河底鋪砌5月30日施工完成后,路基土方施工隊也于6月4日完成河道內土方挖運,將河道全面貫通,提前完成了上級有關部門要求6月5日開始挖通河道的目標計劃。
接下來,為了滿足橋梁施工隊梁板吊裝的道路要求,路基施工隊還將加緊完成道路C線橋頭約150米道路施工,從而為最終整個道路改造項目全面完工做好保障。(朱文進)
